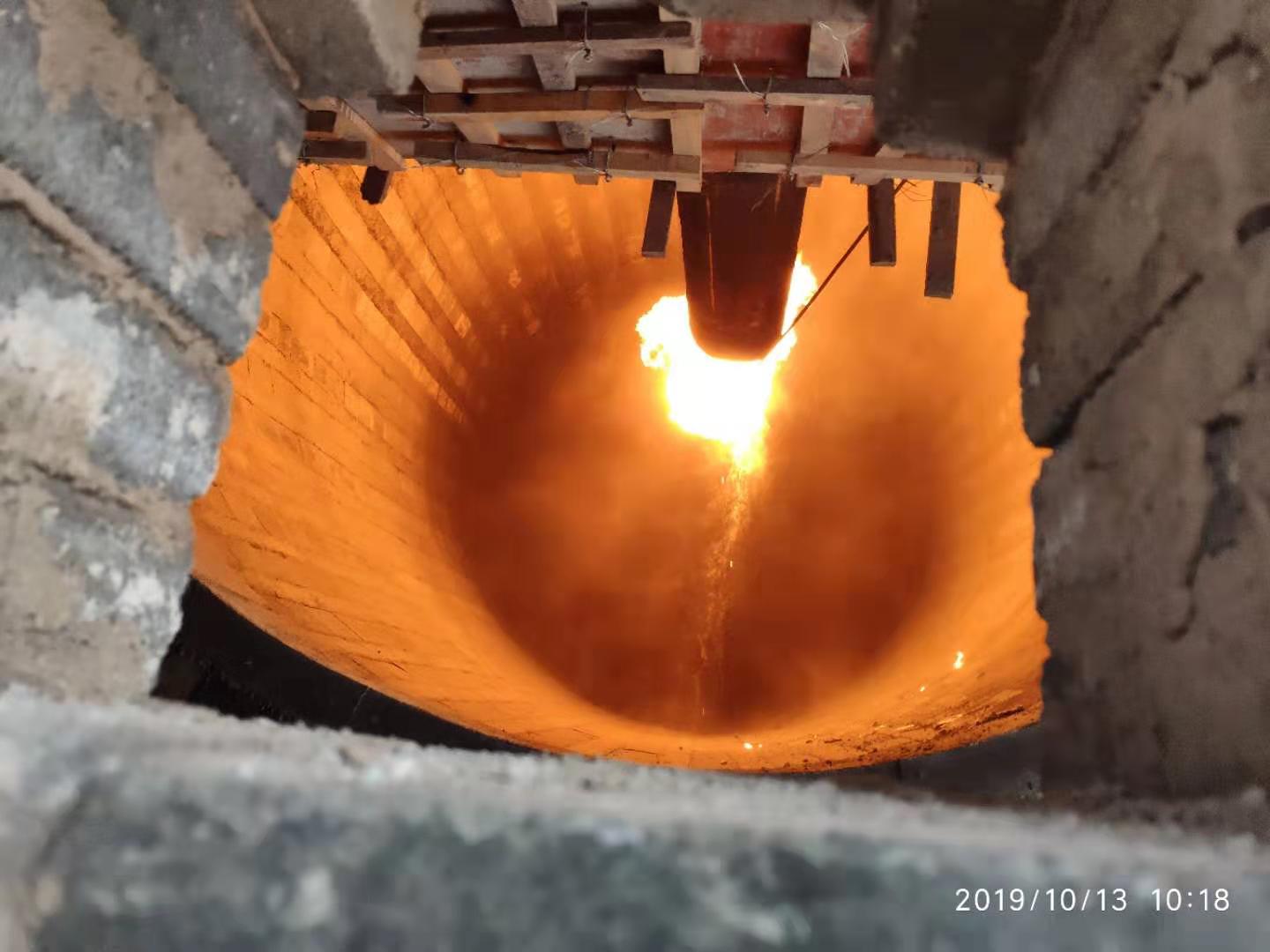

10月13日上午10:18,四通道煤粉燃烧器喷发出一缕熊熊的火焰,随着回转窑缓缓的转动、五彩的烟花在空中绚丽的绽放,标志着我公司驻扬州特材球团检修部一线年修圆满完成,为业主方能够顺利完成2019年生产经营任务奠定了坚实的基础。

此次球团一线年修计划工期25天,实际只用了20天。本次年修涉及一线、辅线的机电项目共计246项(含后续临时增加的77项)。另外,在此次一线年修期间,二线也同时停机三天(9月25日---9月27日),涉及机电项目共计67项,这无疑对整个年修任务又增加很多工作量。为了能在甲方规定的时间内完成施工,项目部、检修部各区域负责人及技术骨干在年修前多次召开专项协调会,进行项目确认、人员协调、备件跟踪、安全管理、环保与检修质量管理、后勤服务等问题进行细致规划并落实专人。

本次年修项目多、战线长、节奏紧、双线停。为确保顺利完成,项目部依据检修责任制前期制定了明确的工作分工。结合本次年修交叉作业多、作业时间长、施工单位多的客观实际情况。项目部认真落实各项安全、施工管理工作。在年修前,督促各施工负责人做好项目细化确认、施工危险因素辨识防控措施告知、施工器具检查确认、专项安全培训。施工中:按施工安全责任制、确认制、监督制协调好施工中交叉作业的安全工作,严格杜绝安全工作中出现盲区和漏点。特别对于现场施工安全管控,明确规定了“谁使用谁负责、谁带队谁负责、谁监护谁负责”。每天检修部都组织现场安全检查,对项目施工过程中发生的各类违章、违规、不文明施工及环境污染现象立即予以制止整改,对施工中出现的安全隐患及时协调甲方和相关到位协商解决,禁止违规施工和冒险作业,并对查出“三违”行为进行通报、考核和督促整改,确保了整个年修施工过程未发生一起安全事故。

10月19日正式出球后链篦机、回转窑、环冷机运行平稳,各项指标符合施工技术质量和生产组织要求,达到了预期的目标,这就标志着球团一线年修完美收工。此次年修既是对员工技能水平和艰苦奋斗精神的检验,也是对管理层组织协调能力的锻炼,通过年修消除了设备的故障及安全隐患,为业主实现生产经营目标打下了坚实的基础。


地址
江阴市高新区龙定路35号
电话
0510-86199882
邮箱
yiyuan@jyyiyuan.com

网站二维码

如果您有合作意向,欢迎与我们联系
Copyright © 2023-2026 江阴怡源设备安装有限公司 All Rights Reserved.    备案号:苏ICP备20033326号-4 苏ICP备20033326号-5
