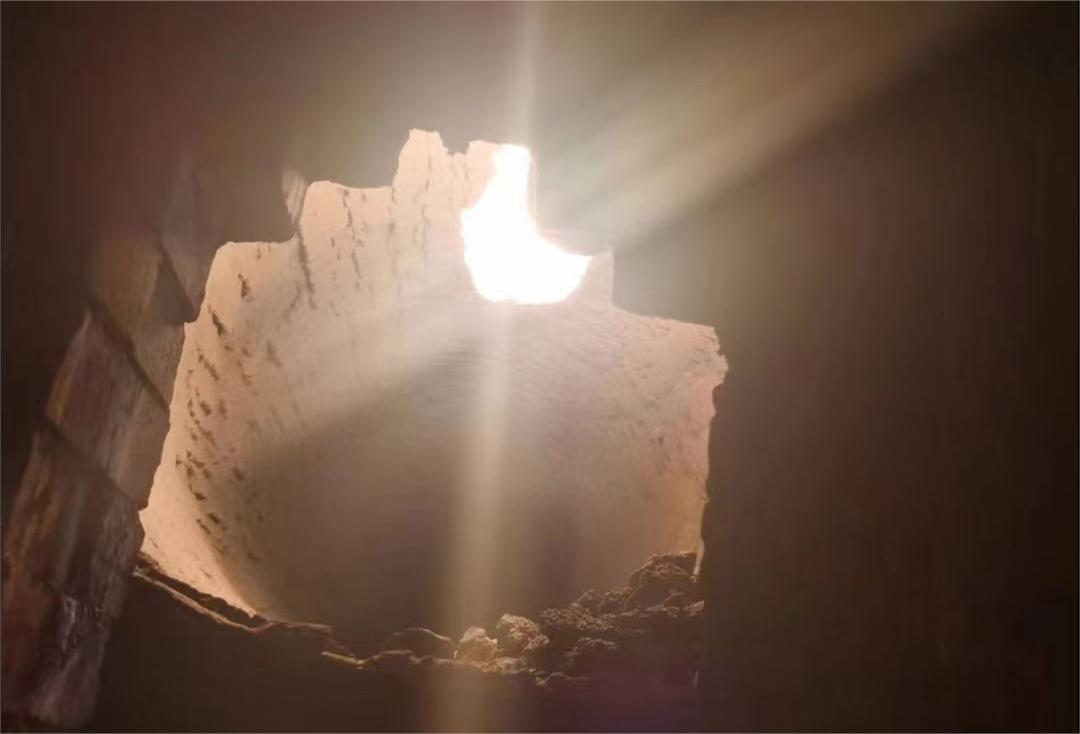

2023年7月13日18:18,当业主方领导一声“点火”令下,煤粉燃烧器喷发出一缕熊熊的火焰,随着回转窑缓缓的转动,标志着我公司驻扬州特材球团检修部一线检修工作的安全顺利完工,所有影响点火的检修项目按时间节点保质保量完成,为业主方能够顺利完成2023年生产经营任务奠定了坚实的基础。
此次球团一线检修计划工期12天,主要涉及一线、辅线的机、电项目共计142项。另外,在此次一线检修期间,二线也同时停机四天(7月2日---7月5日),涉及机电项目共计77项,为了能在甲方规定的时间内完成施工,针对本次检修项目多、时间长、温度高、节奏紧、双线停等不利因素,项目部、检修部组织各区域负责人及技术骨干在检修前期多次召开专项协调会,对项目细化确认、人员协调、备件跟踪、安全管理、防暑降温、环保与检修质量管理、后勤服务等问题进行细致规划并落实到人。
为确保检修顺利完成,我部门依据检修责任制细化了明确的工作分工。结合本次检修交叉作业多、作业时间长、气温持续闷热、施工单位多的客观实际,我部认真落实各项安全施工管理工作,在检修开工前:督促各施工负责人做好项目细化确认、施工危险因素辨识防控措施告知、施工器具检查确认、防暑降温物资的准备、检修前专项安全培训。施工中:按施工安全责任制、确认制、监督制协调好施工中各项作业的安全工作,严格杜绝安全工作中出现盲区和漏点。对于现场施工安全管控,明确了“谁使用谁负责、谁带队谁负责、谁监护谁负责”,每天检修部都组织现场安全检查,对项目施工过程中发生的各类违章违规、不文明施工及环境污染现象立即予以制止整改,对施工中出现的安全隐患及时协调甲方和相关方单位协商解决,禁止违规施工和冒险作业,并对查出的“三违”行为进行通报、处罚和督促整改,确保了整个检修施工过程未发生一起安全事故及虚惊事件。
项目部及检修部坚持指挥、服务、落实在现场的思想,对施工中存在的问题进行及时处理;坚持每天召开项目安全、进度、质量协调会。各施工负责人以检修计划编排为主线,尤其回转窑及环冷机区域施工项目,克服了施工现场狭窄,施工机械多,施工项目同步交叉进行等不利因素的影响,顺利完成了所有检修项目中要求的更换、改造、检查工作。
7月15日正式出球后链篦机、回转窑、环冷机运行平稳,各项指标符合施工技术质量和生产组织要求,达到了预期的目标,此次检修既是对员工技能水平和艰苦奋斗精神的检验,也是对管理层组织协调能力的锻炼,通过检修消除了设备的故障及安全隐患,为扬州特材的安全生产打下了坚实的基础。
江都项目部:杨安洲
