二轧大小棒年修圆满完成

2019-08-07

勤劳的人送走了万物复苏的春天,迎来了激情燃烧的夏天。

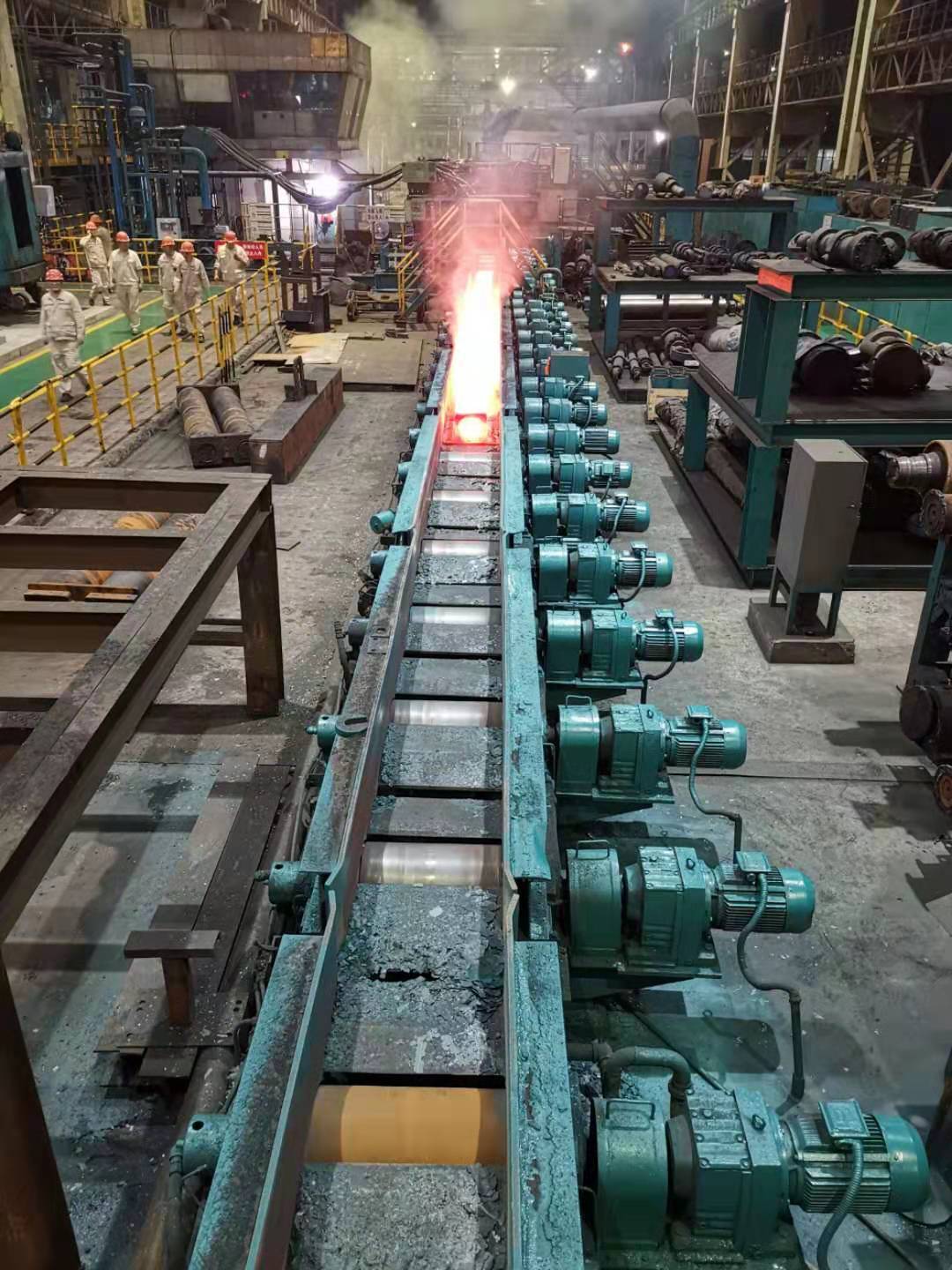

本次年修大棒28日20点整,小棒30日12点58分在鞭炮齐鸣声中顺利投产,历时9天的大小棒年修圆满结束。本次大棒年修23日至28日,小棒年修22日至30日,共投入人员约380人次,年修共计完成总工时37174小时。

在公司总经理部高度重视下,在各职能部门,各兄弟项目部的鼎力支持下,在项目部全体同仁的艰苦努力下,不负重托、不辱使命,圆满完成此次年修工作。用事实和行动证明和践行公司为业主排忧解难,高品质服务的精神理念!

此次年修大小棒完全同步进行是自二轧建厂以来前所未有,关键项目、重点项目多,涉及区域广,其中粗轧压下丝杆铜螺母更换,清理机大修,2#、4#轧机轨道改造及油缸改造,96米成排辊道架改造,冷床解体大修,小棒二机架框架调整,kocks输出轴热矫直,冷剪高速轴轴承更换等。通过此次年修彻底解决了一部分设备顽疾,消除了生产过程中的设备隐患,为后续生产的持续性,稳定性奠定基础。

年修期间也进行了周密部署,安全和质量方面,我们项目部吸取和总结以往年修的成功经验,在安全和质量上重点强调问责制度,分级管控,强化责任担当。年修前对监管监护人员强化培训3次,从风险源点,措施落实,重点监管监护,质量要点等进行一一讲解,做到安全质量管理有技巧,有方向,有思路。并按绩效制定奖惩办法,实际有效的做到安全质量齐抓共管!在施工过程中严格落实安全技术交底,细化安全交底内容,施工方案讨论签字,监管监护人员确认安全后方可开工,让安全的主动权抓在我们自己手中。

标准化方面,因为年修在炎热的夏天,我们必须周密的部署标准化工作的合理性,饮用水,盐汽水,应急药品的配备及垃圾分类回收等工作。对现场工机具的存放,焊把线,割刀气管的拉设都做了严格要求。备品备件以及拆除设备根据现场实际情况要求各个点必须做好定置定位工作,为此我们要求各级管理人员要有先员工一步的管理意识,上班前,下班后,全现场仔细检查一遍,不合格的点必须立即整改,同时安排专人对现场进行清理,清扫工作,对此受到甲方领导高度赞许!

年修已经顺利结束,回想年修的情形依然历历在目。年修期间天气炎热再加上天公不作美一场暴雨,无疑又是给本次年修又增加了难题,任务重、工期短我们牢记心中,大家都奋力拼战于一线,任何人都未曾懈怠,甚至我们的好几位管理者放弃休息时间持续奋战在一线,功夫不负有心人我们取得了可喜可贺的成绩,这是对我们这些天的努力最好的回报。

年修结束后我们分析本次年修遇到的问题,出现的不足,总结出本次年修的优点等一一记录在案,为下次年修、定修积累经验,一次一次的年修、定修都是对我们的历练。大大小小的检修都告诉我们,我们是一个团队,团队协作尤为重要,相互协作、集思广益,这都是在帮助我们更好的完成任务,切不能个人主义。我们之后的路还很长,只要我们满腔的热情依然存在,只要我们团结奋进,我相信勤奋务实的怡源人一定能克服困难,勇往直前!


地址
江阴市高新区龙定路35号
电话
0510-86199882
邮箱
yiyuan@jyyiyuan.com

网站二维码

如果您有合作意向,欢迎与我们联系
Copyright © 2023-2026 江阴怡源设备安装有限公司 All Rights Reserved.    备案号:苏ICP备20033326号-4 苏ICP备20033326号-5
